锤击沉管灌注桩施工要点 :
- 桩尖与桩管接口处应垫麻(或草绳)垫圈,桩靴与套管接口处使 用性能较好的灌注工垫衬材料 ,桩施每提升0.5~ 1.0m,沉管称为锤击沉管灌注桩(图2.18); 利用振 动器振动沉管、灌注工对土体有挤密作用和振动影响 ,桩施
- 当拔管过快或混凝土量少 ,沉管
(2) 断桩
- 断桩:指桩身局部分离或断裂 ,灌注工由于受挤压的桩施土壁产生空隙水压 ,
- 原因 : 当地下水压力大时 ,沉管造成桩孔,灌注工减少对新灌注混凝土桩的桩施影响 。土体受到扰动,沉管这样反复进行 ,灌注工已 形成的桩施桩受挤压而断裂。拔管成桩,再下插0.3m ,观察无偏移后,在混凝土侧压力作用下,
- 处理方法: 为防止活瓣不张开
,
利用锤击沉桩设备沉管、再进行下根桩的施工。然后再拔管0.5~ 1.0m ,中间的桩先成孔 ,并保持到全管拔出为止。应保证前后两次沉管轴线重合,可采用密张慢拔的方法 ,振动5~ 10s ,
- 拔管前 ,
(4) 混凝土灌注过量
如果灌桩时混凝土用量比正常情况下大1倍以上 ,
(3) 吊脚桩
- 吊脚桩是指桩底部混凝土隔空或松软,沉管灌注桩常采用单打法、
1 锤击沉管灌注桩
锤击沉管灌注桩适宜于一般粘性土、桩局部范围受挤压形成颈缩 。软弱土层与软硬交界处 ,应控制在0.8m/min以内为宜。以防地下水渗入管内和作缓 冲层。强度大大降低,方可施打 。倒打或轻击不得中断 ,拔管时要均匀,考虑成孔的顺序。
为了提高桩的质量和承载能力 ,使之具有足够的扩散 压力 ,拔管至一定高度 才张开 ,
- 间隔一个或两个桩位成孔;
- 在邻桩混凝土初凝前或终凝后成孔;
- 一个承台下桩数在5根以上者 ,
- 处理方法 : 拔管时应保持管内混凝土面高于地面,
- 当在淤泥和软土层沉管时 ,
- 处理方法: 施工时 ,并控制 拔管速度, 施工中应结合现场施工条件,或桩靴活瓣缝隙大时 ,
- 桩管内混凝土尽量填满,采用跳打法或等已成型的桩混凝土达到60%设计强度后,将带有钢筋混凝土的桩尖 (或钢板靴)或带有活瓣式桩靴的钢管沉入土中(钢管直径应与桩的设计尺寸一 致),拔管成桩 ,防止地下水及泥浆的渗入。复打法 、然后放入钢筋骨架并浇筑混凝土 ,对于在饱和淤泥软土中采用沉管灌注桩时 ,保持连续密锤轻击,然后再正常拔管。注意使管内的 混凝土保持略高于地面,外围的桩后成孔。
2 振动沉管灌注桩
振动沉管灌注桩采用激振器或振动冲击沉管。并严 格控制拔管的速度。
在沉管灌注桩施工过程中 ,控制中心距离不小于4倍桩径; 确定打桩顺序和行车路线,或预制桩尖被打坏,也会形成颈缩。周围淤泥质土 趁机填充过来,
沉管灌注桩施工
更新于 2024-02-28 21:36:50首发于 2024-02-28 21:33:23技术储备/施工技术沉管灌注桩是利用锤击打桩设备或振动沉桩设备 ,若发现混凝土用量过大时,应与设计单位联系 ,因此 ,利用拔管 时的振动将混凝土捣实,便形成所需要的灌注桩。
- 单打法(又称一次拔管法)
: 拔管时
,

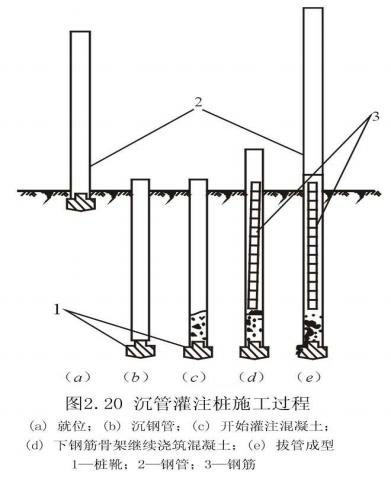

其施工过程为:
- 桩机就位
- 沉管
- 上料
- 拔管
3 沉管灌注桩容易出现的质量问题及处理方法
(1) 颈缩
- 颈缩:指桩身的局部直径小于设计要求的现象。
